Les solutions étudiées et abandonnées
Les solutions étudiées et abandonnées

Option 1
Modification de la ligne existante
Cette solution consiste en la reconstruction complète de la ligne existante en conservant le tracé actuel ainsi que l’arrêt des groupes électrogènes de secours situé au Poste de Margot.
Cette solution suppose qu’il n’y aura pas de ligne pendant au moins 3 ans.
C’est la solution qui cumule le plus de contraintes notamment au regard des enjeux d’alimentation électrique tant en phase chantier qu’en phase exploitation. Cette solution ne permet pas d’améliorer la situation électrique des bourgs de Mana et d’Awala-Yalimapo.
Cette solution est donc écartée.

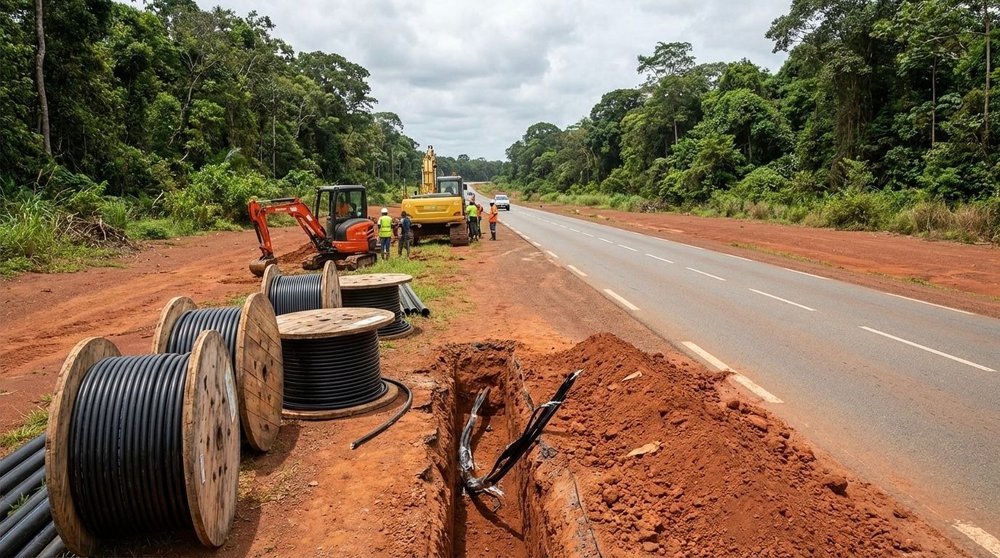

Création d'une ligne souterraine
La solution souterraine, bien que plus discrète visuellement, présente de fortes contraintes de réalisation et d’exploitation : tracé limité par les Infrastructures routières existantes, réparations plus longues et complexité de maintenance.
Elle pourrait également aggraver certaines problématiques de stabilité du réseau électrique et nécessiter des équipements complémentaires.
Sur le plan environnemental, les impacts sont contrastés, avec notamment des effets potentiels sur les sols et les écoulements des eaux naturelles. Par ailleurs, la présence de câbles enterrés impose de prévenir le développement de systèmes racinaires entre les câbles ou à leur proximité immédiate, afin d’éviter tout risque de dégradation des ouvrages, de perturbation ou de difficultés d’exploitation et de maintenance à long terme.
Cette solution est donc écartée.
Option 2
Option 3

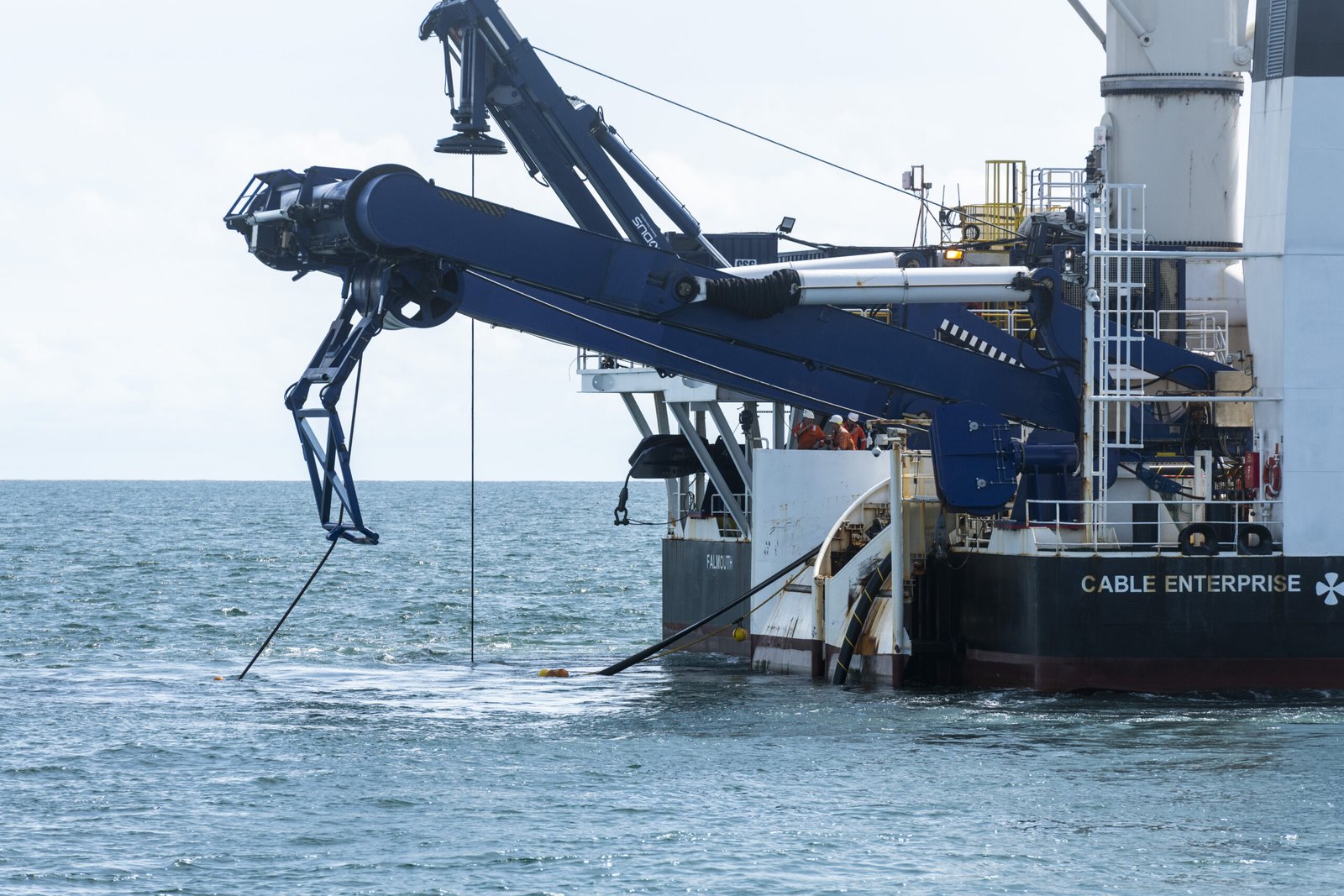

Création d'une ligne sous-marine
Au regard des caractéristiques du littoral entre Kourou et l’embouchure du Maroni, marqué par des fonds vaseux mobiles et des zones humides sensibles (mangroves, vasières, marais), la pose d’une liaison sous-marine paraît peu réaliste.
Il apparaît compliqué d’envisager de poser aussi bien les atterrages que les ancrages des câbles sur les fonds du littoral, en parallèle à ce dernier, entre Kourou et l’embouchure du Maroni.
Enfin, il faut souligner que cette solution présente également des contraintes importantes en matière d’exploitation, notamment des délais très longs pour localiser et réparer d’éventuels défauts, en raison de l’absence de moyens spécialisés disponibles localement.
Cette solution est donc écartée.

Solution de production
L’augmentation de la puissance garantie de production prévue par la PPE Guyane 2024 ne permet toutefois pas de répondre pleinement aux besoins du territoire de l’Ouest ni à celui des Savanes :
- Les moyens de production EnR sont raccordés en 20 kV au niveau des postes de transformation de l’électricité existants de Margot et d’Organabo
- L’impact de ces moyens de production sur l’alimentation des communes d’Iracoubo et de Sinnamary et sur les communes de Mana et d’Awala-Yalimapo est quasiment nul du fait de l’éloignement de ces 4 communes des postes de transformation existants de Margot et d’Organabo
- L’impact de ces moyens de production sur les communes de Saint-Laurent-du-Maroni et d’Apatou est réel mais :
- Il reste tributaire des aléas subis par le réseau 90 kV existant et fragile
- Il nécessite de passer par un incident généralisé de plusieurs minutes pour se déconnecter du réseau 90 kV existant et fonctionner en réseau isolé
- Si l’apport en volume d’électricité est réel, la stabilité du système électrique reste fragile avec des productions basées majoritairement sur du photovoltaïque (cf. incident généralisé en Espagne et au Portugal en avril 2025)
- L’arrivée sur le réseau des moyens de production EnR est tributaire de l’avancement des projets industriels, il sera donc nécessaire de conserver très longtemps des moyens de production de secours comme ceux implantés près du poste de transformation de l’électricité de Margot.
Cette solution est donc écartée.
option 4
